攻坚正酣启新篇 一库清水润民生
作为国务院172项节水供水重大工程、福建省“十三五”“十四五”重点项目,泉州白濑水利枢纽工程正以“攻坚之势”书写治水兴城新篇。截至11月底,项目累计完成总投资180.87亿元,占匡算总投资的82.64%;2025年度投资已完成22亿元,占计划的98.88%,预计全年将超额完成22.25亿元投资目标,工程建设跑出“加速度”。

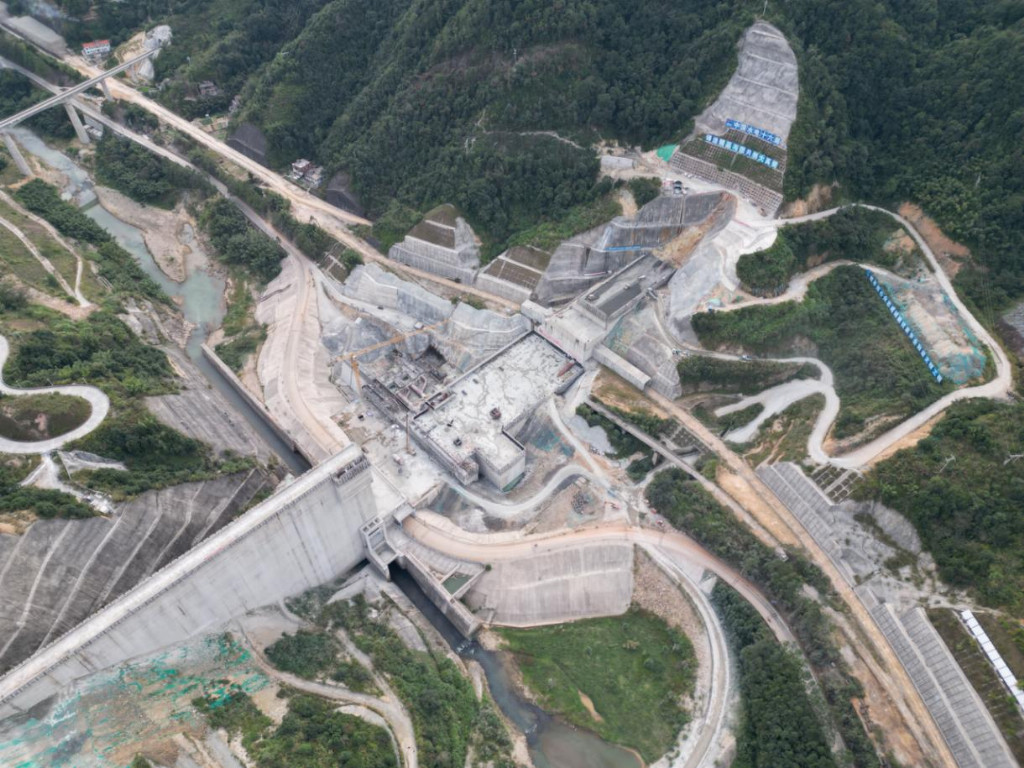

工程建设现场热潮涌动,大坝土建C2标合同投资完成率达73.24%,坝基开挖与支护作业圆满收官。各坝段浇筑梯次推进:1#坝段已浇筑到坝顶291米,2#~12#坝段攀升至289米,22#~24#坝段跃升至254米;电站主厂房、副厂房及安装场浇筑严格恪守节点、稳步推进,机电设备与金属结构安装同步衔接、高效协同,勾勒出工程攻坚的奋进图景。

专项工程建设捷报频传,总投资16.2亿元的漳泉肖铁路改建工程已实现贯通通车,27公里新建线路高程抬高近40米,20座桥梁凌空架起、13座隧道穿岩而过,筑就穿越库区的“水上通途”,达成水利建设与铁路畅行的双向共赢。公路配套同步提速,安溪境内改建公路稳步推进,部分路段进入路面铺设,为工程蓄水与区域联通夯实根基。
移民安置有序推进,9个安置点建设蹄疾步稳。最大安置点参内安置区2025年7月圆满完成选房,总建面超124万㎡,可安置1.75万人,目前主体与水电等配套已竣工,预计12月底首批移民乔迁。此外,白濑寨坂安置区自主建设正奋力推进,28栋住宅安置276名移民;剑斗仙荣安置区场地平整近收官,351安置房也将崛地而起。项目以“统规自建+全程监管”为抓手,落实“三公示一评议”机制,配套学校、市场等设施,保障移民“搬得出、稳得住、能发展”。
这项横跨七十载规划的“超级工程”,承载着泉州高质量发展的战略使命。作为福建省在建的单体投资最大、移民人数最多的水利项目,其5.44亿立方米的总库容将为泉州构建“双水源”格局,彻底破解2030年水资源紧缺难题,同时将安溪、南安城区防洪标准从20年、30年一遇提升至50年一遇,为全市数百万人民筑牢防汛抗旱安全屏障。工程以供水为核心,兼顾防洪、发电、生态保护多重功能,不仅为福建向金门供水提供稳固水源,每年1.81亿千瓦时的清洁电力将助力“双碳”目标。此外,工程还将激活区域发展新动能,带动特色农业、生态旅游兴起,为乡村振兴注入持久动力,让一库清水既成为“安全屏障”,更成为“民生引擎”。
从蓝图绘就到攻坚正酣,泉州白濑水利枢纽工程正以“功在当代、利在千秋”的担当,书写着水资源优化配置、生态保护与民生改善的和谐篇章,为泉州高质量发展与海峡两岸民生福祉筑牢水脉根基。
